Медиаблог /

Что такое канбан: методология управления задачами простыми словами

26 июля 2026

Что такое канбан: методология управления задачами простыми словами

Канбан — методология управления задачами на основе визуальной доски с колонками и карточками. Задачи движутся слева направо, а число одновременно открытых задач в каждой колонке ограничено WIP-лимитом (ограничение незавершённых задач, Work in Progress Limits). Так команда не тонет в параллельных делах и сразу замечает, где образуется очередь.

Что такое канбан — доска с цветными карточками задач

Три ключевых элемента системы:


Учитесь бесплатно за счёт государства

Экономия до 100 000 ₽ на любой программе

Выбрать курс

  • визуализация процесса — все задачи на доске, ничего «в голове»;
  • ограничение задач — лимит не даёт браться за всё сразу;
  • непрерывный поток — новое стартует только когда завершено текущее.

Метод появился в Toyota в конце 1940-х, а в IT-среду пришёл в 2000-х — после того, как Дэвид Андерсон описал его адаптацию для интеллектуального труда.

Что такое канбан — определение и сферы применения

Канбан относится к семье Agile-методологий и строится на принципах бережливого производства (Lean). В основе — вытягивающая система (pull): исполнитель сам забирает задачу из очереди, когда освобождается. Никто не назначает работу сверху.

Три задачи, которые решает методология:

  • прозрачность — каждый видит состояние всех задач в реальном времени;
  • управление нагрузкой — WIP-лимиты не позволяют команде перегреться;
  • ускорение потока — узкие места становятся видны сразу.

Канбан применяют в IT-разработке, маркетинге и контент-производстве, продажах, службе поддержки, HR и на производстве повторяющихся процессов. Метод подходит везде, где задачи проходят несколько стадий и важно видеть, на каком этапе находится каждая из них.

Хотите освоить востребованную профессию и повысить ценность на рынке труда? В рамках федерального проекта «Активные меры содействия занятости» нацпроекта «Кадры» можно пройти обучение по IT, аналитике, дизайну и нейросетям — онлайн и без отрыва от текущей работы. Смотрите каталог доступных программ.

История метода: от производственных цехов до цифровых команд

В конце 1940-х инженер Toyota Тайити Оно искал способ синхронизировать производственные линии без избыточных запасов. Решение пришло из американских супермаркетов: товар на полке пополняется только после того, как покупатель его забирает. По тому же принципу Оно выстроил вытягивающую систему на заводе — бумажная карточка (по-японски «канбан») служила сигналом: «эта деталь нужна, производи следующую партию».

В 2000-х Дэвид Андерсон перенёс метод в сферу интеллектуального труда. В книге «Канбан. Альтернативный путь в Agile» он описал, как визуальная доска и WIP-лимиты помогают командам управлять потоком задач так же чётко, как Toyota управляла деталями. С этого момента методология канбан вышла за пределы производства.

Четыре базовых принципа канбан-методологии

Методология строится на четырёх принципах — каждый усиливает следующий.

Принцип 1. Визуализация рабочего процесса. Все задачи, этапы и ответственные — на доске. Ничего не хранится «в голове» или в разрозненных файлах.

Принцип 2. Ограничение незавершённых задач. Команда фокусируется на завершении, а не на запуске новых задач. Пока текущая не закрыта — следующая не стартует.

Принцип 3. Управление потоком задач. Задачи движутся по pull-принципу: исполнитель сам вытягивает карточку из очереди, когда готов. Узкие места сразу видны — там скапливаются карточки.

Принцип 4. Постоянное улучшение (кайдзен). Не нужно перестраивать всё сразу. Небольшие изменения, проверенные на практике, накапливаются и постепенно ускоряют поток.

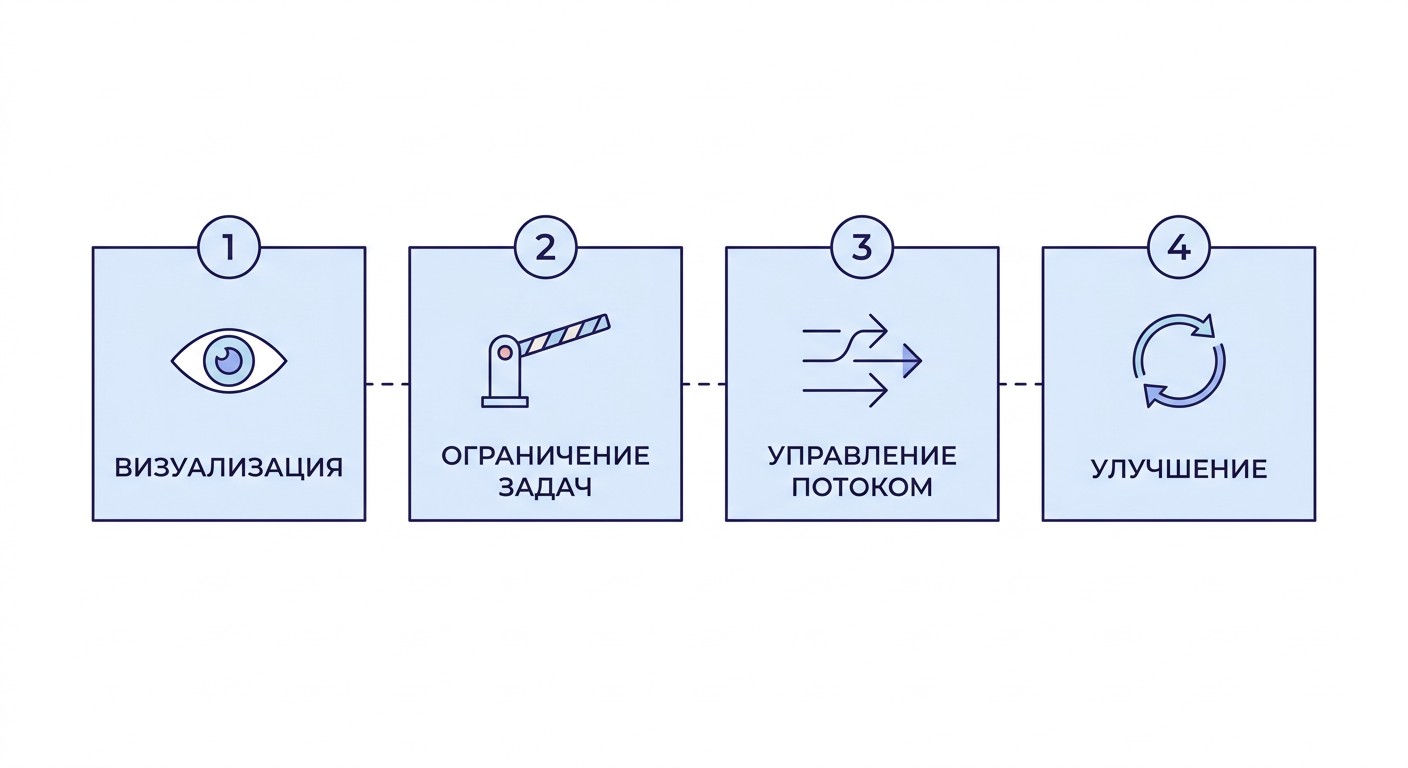

Четыре принципа канбан-методологии: визуализация, лимиты, поток, улучшение

Как выглядит канбан-доска и из чего она состоит

Канбан-доска — визуальное представление рабочего процесса команды. Она бывает физической (магнитная стена или доска со стикерами) и цифровой (таск-трекер, система управления задачами). Критерий выбора прост: распределённая команда — цифровая доска, все работают в одном офисе — подойдёт и физическая.

Карточки движутся по доске слева направо. Момент, когда карточка берётся в активную работу, называется Commit Point (точка принятия обязательства). Момент завершения — Delivery Point (точка поставки). Расстояние между ними измеряется основными метриками канбан.

Колонки: структура и логика движения задач

Минимальный набор — три колонки: «Новые» / «В работе» / «Готово». Для большинства команд оптимально 3–5 колонок — больше создаёт путаницу и размывает ответственность.

Первая колонка — бэклог. Это очередь всех задач, ещё не взятых в работу. Переход из бэклога в следующую колонку и есть Commit Point.

Сигнал тревоги: карточки скапливаются в одной колонке — это узкое место. Команда тратит время не на выполнение, а на ожидание. Нужно либо скорректировать WIP-лимит, либо перераспределить ресурсы.

Цифровая канбан-доска с колонками и карточками задач на мониторе

Карточка задачи: обязательные поля и правила

Одна карточка — одна задача. Если задача включает несколько независимых действий, лучше разбить её на отдельные карточки — иначе она превращается в мини-проект и застревает в колонке.

Обязательные поля карточки:

  • название — чёткая формулировка, понятная любому члену команды;
  • описание — что именно нужно сделать;
  • один ответственный — не «команда», а конкретный человек;
  • срок сдачи (дедлайн);
  • приоритет — цветовая маркировка.

В зрелых командах добавляют классы обслуживания: ускоренный (срочная задача), с фиксированной датой (жёсткий дедлайн), стандартный (обычный поток) и нематериальный (долгосрочная, без срока).

Примеры досок для маркетинга, разработки и продаж

Колонки должны отражать реальные этапы процесса — не те, которые хотелось бы видеть, а те, через которые задачи проходят на практике.

Сфера
Колонки канбан-доски
Маркетинг Бэклог → В работе → На согласовании → Готово к публикации → Опубликовано
Разработка Бэклог → Разработка → Код-ревью → Тестирование → В продакшене
Продажи Новая заявка → Первый контакт → Коммерческое предложение → Переговоры → Оплата / Отказ

Дорожки (swim lanes) — горизонтальные полосы внутри доски — помогают разделить задачи по типу, проекту или клиенту, не плодя отдельные доски для каждого направления.

WIP-лимиты — фундамент вытягивающей системы

WIP (Work in Progress Limits) — максимальное число задач, которые могут одновременно находиться в одной колонке. Когда лимит достигнут, новая задача не стартует, пока одна из текущих не завершена.

Это и есть суть вытягивающей системы: задача вытягивается из очереди только тогда, когда есть свободный ресурс. Противоположность — система назначения (push), при которой руководитель распределяет задачи сверху независимо от загрузки исполнителей.

Анализ более 8 000 задач в пяти командах показал: чем меньше задач выполняется одновременно, тем быстрее каждая из них доходит до финиша. Многозадачность создаёт иллюзию продуктивности, но фактически увеличивает время выполнения каждой отдельной задачи.

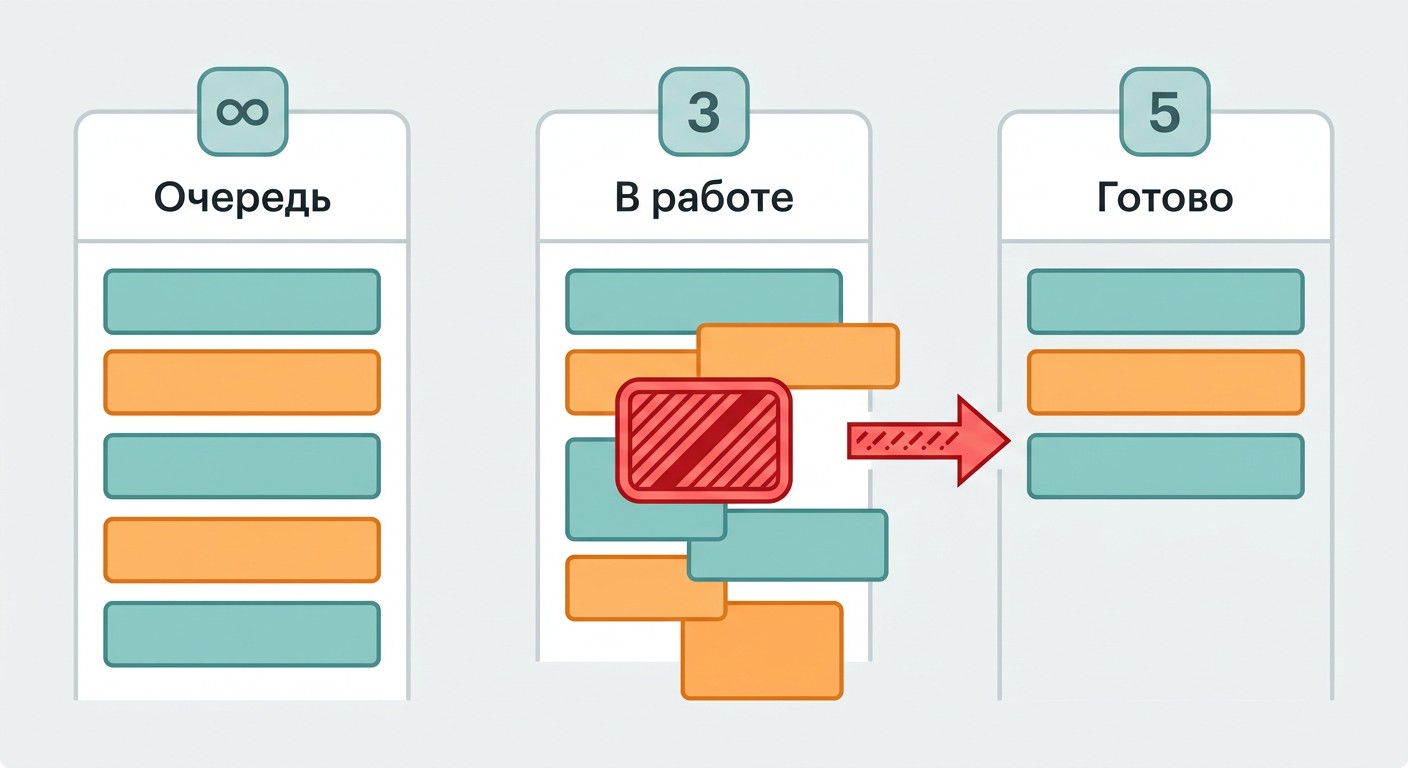

Схема WIP-лимита и pull-вытягивания задач в канбан-системе

Как рассчитать лимит и что происходит без него

Отправная точка — формула: число сотрудников × 2. Три человека в команде → лимит 6 задач в колонке «В работе». Пять человек → лимит 10. Одному специалисту оптимально держать в работе 2–3 задачи. Через две недели анализируют метрики и при необходимости корректируют.

Кейс 1. Дизайн-студия (5 человек) выставила WIP-лимит 10 для колонки «В работе». Средний срок выполнения заказа снизился с 14 до 9 дней за первый месяц.

Кейс 2. Служба поддержки (4 оператора) ограничила параллельную обработку обращений до 8 задач. Время первого ответа сократилось с 3 часов до 40 минут.

Без WIP-лимита доска превращается в расширенный список задач без фокуса: карточки накапливаются, приоритеты размываются, застрявшие задачи остаются незамеченными. Слишком жёсткий лимит — противоположная крайность: исполнители простаивают, ожидая, пока кто-то освободит место в колонке.

Метрики канбан: как оценивать скорость и находить проблемы

Три метрики канбан взаимосвязаны и вместе дают полную картину состояния потока. Смотреть на них в изоляции — всё равно что судить о здоровье только по одному показателю.

Где смотреть: таск-трекер собирает данные автоматически и строит отчёты — кумулятивная диаграмма потока, диаграмма рассеяния, график пропускной способности.

Метрика
Что измеряет
Когда бить тревогу
Lead Time Полное время от появления задачи в бэклоге до завершения, включая ожидание Растёт при стабильном Cycle Time — очередь слишком длинная
Cycle Time Время активной работы: от взятия задачи до её закрытия Растёт независимо от Lead Time — сама работа замедляется
Throughput Число завершённых задач за период (день, неделя) Резко падает — сигнал узкого места или перегрузки

Lead Time и Cycle Time — принципиальная разница

Lead Time отсчитывается с момента появления карточки в бэклоге до момента её завершения (Delivery Point). Он включает время ожидания — когда задача висит в очереди, ещё не взятая в работу.

Cycle Time — короче: от Commit Point (карточка взята в активную работу) до Delivery Point. Только активная фаза, без ожидания в очереди.

Хотите сменить профессию или повысить квалификацию?

Федеральный проект «Активные меры содействия занятости» даёт возможность пройти обучение бесплатно за счёт государства

  • Программы от ведущих вузов России — от 2 месяцев
  • Удостоверение или диплом установленного образца
  • Центр карьеры: 7 500+ вакансий, помощь с трудоустройством
Оставить заявку

Аналогия с кафе: вы заказали кофе в 10:00, его принесли в 10:30. Lead Time — 30 минут. Из них бариста готовил напиток 3 минуты. Это Cycle Time.

Пример из практики: задача «Сделать лендинг» появилась в бэклоге 1 марта. В работу взята 10 марта. Закрыта 15 марта. Lead Time — 14 дней, Cycle Time — 5 дней.

Вывод: если Lead Time растёт, а Cycle Time стабилен — задачи слишком долго стоят в очереди. Нужно либо усилить команду, либо жёстче приоритизировать бэклог. Стоимость такой задержки — упущенное время и потенциальный срыв сроков для клиента.

Аналогия кафе: лид-тайм и цикл-тайм на примере заказа кофе

Throughput — сколько задач команда закрывает за период

Пропускная способность (Throughput) — число задач, завершённых за единицу времени: задач в день или в неделю. Это индикатор стабильности потока, а не скорости отдельных задач.

Пример: служба поддержки стабильно обрабатывала 50 обращений в день. На третьей неделе показатель упал до 30. Анализ выявил узкое место — сложные технические запросы скапливались в одной колонке, потому что с ними работал только один специалист.

Снижение Throughput — сигнал о бутылочном горлышке (узком месте в процессе). Решение: перераспределить задачи, добавить ресурс на узкий участок или разбить сложные карточки на более мелкие.

Семь каденций для поддержания рабочего ритма

Каденции (от англ. cadence — ритм) — регулярные командные встречи, которые поддерживают поток и создают петли обратной связи. Каждая встреча решает конкретный вопрос и не заменяет другую.

Каденция
Частота
Цель
Kanban Meeting Ежедневно Обсуждение застрявших задач, синхронизация команды
Replenishment Meeting Еженедельно Пополнение бэклога, приоритизация входящих задач
Service Delivery Review Раз в 2 недели Оценка качества поставки, анализ Lead/Cycle Time
Risk Review Раз в месяц Выявление рисков и угроз для потока
Operations Review Раз в месяц Анализ операционной эффективности команды
Strategy Review Раз в квартал Согласование направлений с бизнес-целями
Delivery Planning По потребности Планирование конкретной поставки или релиза

Для малой команды из 2–3 человек семь встреч избыточны. Практичное решение: объединить Kanban Meeting и Replenishment в одну еженедельную встречу на 20–30 минут. Этого достаточно, чтобы поддерживать поток задач и выявлять проблемы до их накопления.

Связь с кайдзеном: каденции — регулярные точки рефлексии. Небольшие улучшения, фиксируемые на каждой встрече, складываются в устойчивое ускорение потока. Именно это и есть постоянное совершенствование на практике, а не как декларация.

Как внедрить канбан в команде: пять последовательных шагов

Канбан не требует специального обучения или сертификации. Методология подстраивается под текущий процесс, а не перестраивает его сверху вниз. Внедрение занимает от нескольких дней до двух недель.

Шаг 1. Визуализировать процесс. Выпишите реальные этапы, через которые проходит задача — не те, что хотелось бы видеть, а фактические. Превратите их в колонки доски. Если задача «зависает» где-то между этапами — добавьте промежуточную колонку.

Шаг 2. Установить WIP-лимиты. Начните с формулы «число сотрудников × 2» для колонки «В работе». Запустите доску и наблюдайте две недели, затем скорректируйте под реальный темп команды.

Шаг 3. Ввести правила. Определите: кто перемещает карточки, каковы критерии готовности (Definition of Done) задачи и кто принимает результат. Без чётких правил доска быстро превращается в хаос.

Шаг 4. Запустить каденции. Начните с ежедневной встречи у доски на 10–15 минут: что сделано, что застряло, что мешает двигаться дальше.

Шаг 5. Анализировать метрики и улучшать. Раз в две недели смотрите на Lead Time и Cycle Time, проводите ретроспективу. Небольшие изменения в структуре доски или WIP-лимитах — и есть кайдзен в действии.

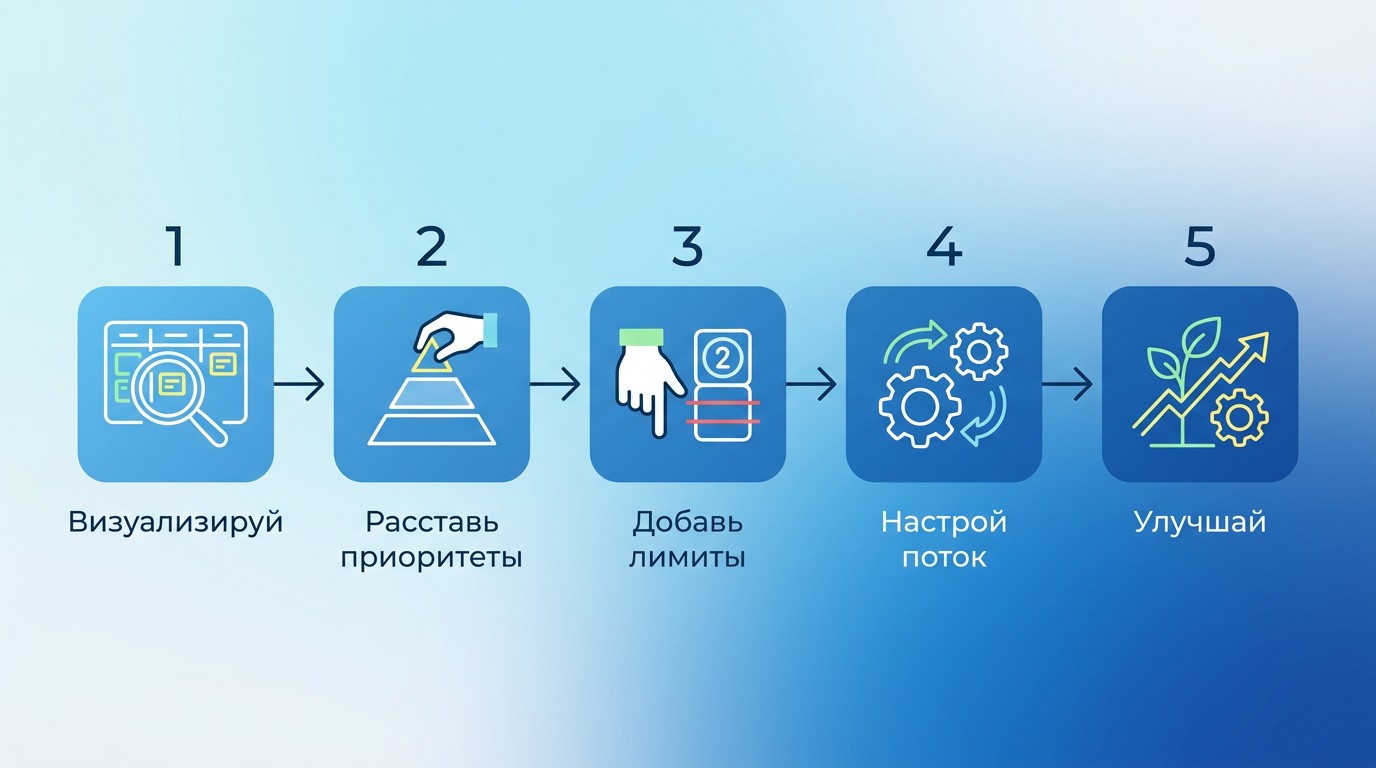

Пять шагов внедрения канбан-методологии в команде

Канбан и Scrum — ключевые отличия методологий

Оба подхода относятся к Agile-методологиям, но работают по-разному. Scrum структурирует работу через спринты — фиксированные итерации длиной 1–4 недели с обязательными ролями: скрам-мастер (Scrum Master), владелец продукта (Product Owner) и команда разработки. Внутри запущенного спринта задачи не добавляются.

Канбан — непрерывный поток без спринтов и фиксированных ролей. Задачи добавляются в бэклог в любое время, приоритизируются и вытягиваются по мере готовности исполнителей.

Параметр
Канбан
Scrum
Планирование Непрерывное, по приоритету Фиксированные спринты 1–4 нед.
Роли Не обязательны Скрам-мастер, Product Owner, Dev
Добавление задач В любое время Только до начала спринта
Ограничения WIP-лимиты Длина спринта и объём бэклога спринта
Гибкость Высокая Ограничена рамками спринта
Внедрение Начинают с текущего процесса Требует смены структуры работы
Применение Поддержка, маркетинг, контент Продуктовая разработка, релизы

Если нужен гибрид — существует Scrumban: метод сочетает спринты из Scrum и WIP-ограничения с визуализацией из канбан. Подходит командам, которые переходят от жёстких спринтов к более гибкому управлению потоком.

Для сравнения: Waterfall-методология (каскадная разработка) — противоположность обоим подходам. Этапы идут строго последовательно, переходить к следующему можно только после полного завершения предыдущего.

Частые ошибки и канбан для личного планирования

Четыре ошибки, которые сводят на нет пользу от метода:

  • Слишком много колонок — больше пяти-шести создают лишние точки перехода и размывают ответственность.
  • Игнорирование WIP-лимитов — доска без лимитов превращается в расширенный список задач без механизма управления потоком.
  • Нерегулярное обновление — если карточки не двигают по два-три дня, доска отражает желаемое, а не реальное состояние работы.
  • Отсутствие ретроспектив — без анализа метрик ошибки повторяются, поток не ускоряется, задержки выполнения накапливаются.

Личная канбан-доска. Метод работает и для одного человека. Три колонки — «Нужно сделать», «Делаю», «Готово» — и WIP-лимит 1–3 задачи в колонке «Делаю». Физическая доска на стене, блокнот или лист бумаги подойдут не хуже приложения. Такая система снижает тревогу от незавершённых дел и помогает сохранять фокус в течение дня.

Часто задаваемые вопросы

Что такое канбан простыми словами?

Канбан — методология управления задачами, в основе которой визуальная доска с колонками и карточками. Задачи движутся слева направо, а число задач в каждой колонке ограничено WIP-лимитом — команда не перегружается и сразу видит, где скапливаются задержки выполнения.

Что такое WIP в канбан?

WIP (Work in Progress Limits) — ограничение на количество задач, одновременно находящихся в одной колонке. Базовая формула: число сотрудников × 2. При достижении лимита новые задачи не берутся — сначала завершается одна из текущих. Это основа вытягивающей (pull) системы канбан.

Чем канбан отличается от Scrum?

Scrum работает фиксированными спринтами (1–4 нед.) с обязательными ролями — скрам-мастер, владелец продукта, команда разработки. Канбан — непрерывный поток без спринтов и ролей. Scrum подходит для разработки продукта с чёткими релизами, канбан — для поддержки, маркетинга, контента.

В чём разница между Lead Time и Cycle Time?

Lead Time — полное время от появления задачи в бэклоге до её завершения, включая ожидание в очереди. Cycle Time — только время активной работы с момента взятия задачи. Аналогия: Lead Time — 30 минут в очереди в кафе, Cycle Time — 3 минуты приготовления кофе барристой.

Что такое канбан в бережливом производстве?

Исторически канбан — инструмент Lean (бережливого производства), созданный Тайити Оно в Toyota в конце 1940-х. Принцип: новая деталь производится только при реальной потребности, как товар пополняется на полке супермаркета после разбора партии. Это исключает избыточные запасы и перегрузку участков.

Что такое каденции в канбан и зачем они нужны?

Каденции — регулярные встречи команды для настройки потока задач. Их семь: ежедневная Kanban Meeting, еженедельная Replenishment Meeting, двухнедельная Service Delivery Review, ежемесячные Risk Review и Operations Review, квартальная Strategy Review, ситуативная Delivery Planning. Для малой команды достаточно 1–2 встреч в неделю.

Что такое канбан в Битрикс24?

В Битрикс24 канбан-доска встроена в модуль задач и проектов: колонки соответствуют этапам работы, карточки содержат описание, ответственного и дедлайн. Доска интегрирована с CRM. Чтобы начать — создайте проект, выберите вид «Канбан», добавьте колонки по реальным этапам своего процесса.

Сколько времени займёт внедрение канбан в команде?

От нескольких дней до двух недель. День первый: создать доску и объяснить принципы (2–3 часа). Первая неделя: тестировать WIP-лимиты и карточки. Вторая неделя: провести ретроспективу, скорректировать колонки. Специального обучения не требуется — методология подстраивается под текущий процесс.

Чем канбан-доска отличается от обычного списка задач?

Список задач показывает, что нужно сделать. Канбан-доска отображает, на каком этапе находится каждая задача, кто над ней работает и где скапливается очередь. WIP-лимиты превращают доску из пассивного хранилища в активный инструмент управления потоком задач.

Подходит ли канбан для небольшой команды из 2–3 человек?

Да. Достаточно трёх колонок и WIP-лимита 4–6 задач. Из каденций — одна еженедельная встреча на 15–20 минут, которая объединяет Kanban Meeting и Replenishment. Физическая доска на стене не уступает цифровой, если все работают в одном помещении.

Подайте заявку —
забронируйте место в группе

45 000 мест на 2026 год. Бесплатное обучение по федеральному проекту «Активные меры содействия занятости»

  • Онлайн
  • От 2 месяцев
  • Бесплатно
  • Диплом
Учиться бесплатно
icon
